U-Bunker de Saint-Nazaire
- Selon le premier plan d'expansion, au
printemps 1941, dans le port Sud de Saint-Nazaire, la
construction d'un bunker pour sous-marins pour onze sous-marins
(trois cales sèches, quatre bassins à flot)
débute. Les travaux de construction sont
réalisés par une entreprise commune entre les
sociétés Kübler, Stuttgart et Beton &
Monierbau AG.
- Un type spécial de batardeau est choisi pour
sécuriser la fosse d'excavation, que l'on trouve seulement
qu'à La Pallice. Enfonce-pieux flottants à vapeur
assemblés et percés de palplanches en structures en
forme de perles. C'est ainsi que les cellules rondes
individuelles (d'où le nom de "batardeau cellulaire") avec
un diamètre de 8 mètres et plus, qui sont
immédiatement remplis de sable.
- Le bassin portuaire "Henri Chevreau" est fermé et
drainé avec un tel batardeau cellulaire. En peu de temps,
une fosse d'excavation est construite, la première section
de 19000 m² est achevée en un temps record. Le 30
Juin 1941, après seulement quatre mois de construction,
les trois premières alvéoles de la première
phase de construction sont solennellement inaugurées comme
premiers abris sous-marins en France par le Dr Todt et le B.d.U.,
le vice-amiral Dönitz. L'U-203 sous
les ordres du Kptlt Mützelburg
est le premier sous-marin allemand à entrer dans
l'U-Bunker.

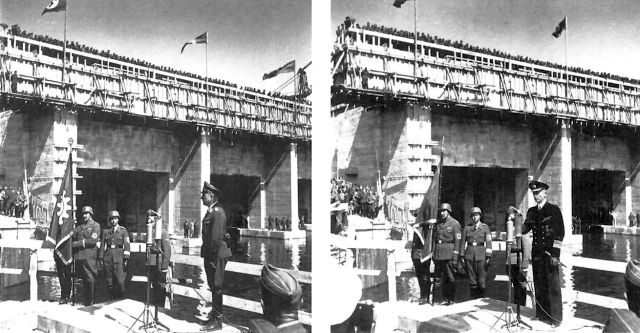

Inauguration des trois premières alvéoles de
l'U-Bunker à Saint-Nazaire le 30 Juin 1941.
Dr. Todt (à gauche) Le bunker remis solennellement au
B.d.U., le vice-amiral Donitz (Archiv Todt).
- Au cours de l'été 1941, la
direction de la superstructure de l'OT (Organisation Todt)
à Saint-Nazaire obtient le contrat pour la construction de
deux autres alvéoles à flot dans une
deuxième phase de construction et de cinq autres
alvéoles asséchables dans le port de Saint-Nazaire
dans une troisième phase de construction. La
deuxième phase de construction est livrée à
son utilisation en Janvier 1942. Les dernières sections de
la troisième phase de construction de 11700 m² sont
bétonnées en Juin 1942. L'enlèvement du
batardeau traîne jusqu'à la fin Juillet 1942. Par
rapport à la première phase de construction, la
période de construction plus longue des extensions est
frappante. Comme les deux extensions doivent être
excavées pour protéger les batardeaux cellulaires,
il en résulte des travaux de terrassement longs, ce qui
explique l'allongement de la période de
construction.
- Afin de créer plus d'espace pour le chantier naval, une
extension de 22 mètres de large et 121 mètres de
long est construite dans la seconde moitié de 1943 sur le
mur Est de l'U-Bunker.
- Il y a deux stations de pompage pour drainer les
alvéoles. L'une sert les alvéoles 6 à 8 et
possède deux pompes de cale principales d'une puissance de
400 litres/s et deux petites pompes de 50 litres/sec. Les quatre
pompes sont installées sur le quai entre les
alvéoles 6 et 7. L'autre station de pompage dessert les
alvéoles 1 et 5 et comprend quatre pompes principales de
capacité égale et quatre petites pompes, chacune
fournissant 100 litres/s. Chacune des pompes peut être
utilisée pour vider ou remplir n'importe quelle
alvéole. En utilisant toutes les pompes
d'assèchement (quai 1-5, c'est-à-dire huit pompes
d'assèchement), il faut environ 75 minutes pour
assécher une alvéole au niveau d'eau le plus
élevé.
- Pour protéger l'entrée des alvéoles des
portes levantes en deux parties ferment les ouvertures au-dessus
de la ligne de flottaison.
- Pour l'alimentation électrique, il y a deux centrales
électriques dans le bunker, chacune avec quatre moteurs
diesel de 1200 HP (≈ 880 KW). À 800 mètres au
Nord de l'U-Bunker se trouve un poste de transformation. Le
courant arrivant ici est transformé par une ligne à
haute tension dans le bunker, où il est transformé
jusqu'à la tension de service.
- En Juin 1943, la dalle de 3,85 mètres d'épaisseur
(3,5 mètres renforcée, 35 cm non renforcée)
au-dessus des alvéoles asséchables
côté Nord est renforcée par une
deuxième dalle. Comme d'habitude, des poutres Hoyer [1]
sont utilisées pour transférer les charges de
dalles. Alors que 90% du 2ème plafond pouvait être
achevé en Août 1944, lorsque les travaux sont
arrêtés en raison de la position du front, seul un
tiers de la structure 'Fangrost' est
terminé. Au total, 48000000 m3 de béton ont
été utilisés dans l'U-Bunker.
- En face de l'U-Bunker sous-marin, une écluse
bétonnée est construite à Saint-Nazaire
à partir d'Août 1942 afin d'empêcher
l'obstruction possible de la base sous-marine en
détruisant les écluses ouvertes. La
société Christiani & Nielsen a construit ce
bâtiment de 155 mètres de long et 25 mètres
de large sous les conseils du professeur Dr. Agatz de
l'Université Technique de Berlin-Charlottenburg. Ici
aussi, un batardeau cellulaire est construit, qui est recouvert
d'une dalle de béton pour le protéger des
bombes.
- Après l'enfoncement des premières cellules du
batardeau en Août 1942, les travaux d'excavation commencent
en Novembre 1942. La couverture de la porte Sud de
l'écluse est bétonnée en Mai 1943. Le gros
œuvre de l'écluse est terminé au début
de 1944. Comme les portes de l'écluse, ne sont pas des
portes flottantes habituelles, mais ce sont des portes battantes
qui sont utilisées.
- Même si les écluses ouvertes n'ont jamais
été rendues inutilisables par les bombardements,
cela a toujours été possible. En Mars 1943, par
exemple, l'écluse Sud est hors service pendant quelques
jours à cause des bombardements.
- Basé sur l'expérience de l'attaque anglaise sur
Saint-Nazaire dans la nuit du 27/28 Mars 1942, l'U-Bunker et
l'écluse bétonnée sont équipés
d'un grand nombre d'éléments de défense
avancée. Dans l'annexe Est de l'U-Bunker, une tourelle de
char, un Pak de 47 mm et un lance-grenades de 5 cm M 19 sont
installés en plus de nombreuses mitrailleuses. Sur le
côté avant de l'U-Bunker il y a un total de 17
mitrailleuses. L'écluse bétonnée
possède une défense complète. D'innombrables
embrasures pour les armes d'infanterie et une tour de 6
embrasures les protègent contre des attaques. De plus, il
y a quatre positions de 'Flak' sur l'U-Bunker.
- L'U-Bunker de Saint-Nazaire est aujourd'hui utilisé
à titre privé. L'alvéole 14 sert de poste
d'amarrage pour les petits voiliers. Les alvéoles 8
à 13 sont utilisées pour le stockage et la
production de phosphates. Les alvéoles sont
comblées jusqu'au niveau des quais. L'alvéole 6 est
utilisée comme l'alvéole 14 comme mouillage pour
les petits bateaux. L'alvéole 7 ne sert plus à rien
et devient complètement boueuse avec le temps. Dans tous
les cas, à l'exception des machines-outils et des portes
de quai, tous les équipements tels que les portes
blindées, les grues, les câbles électriques,
les pompes, etc. sont toujours présents. Au premier
étage de l'atelier de l'alvéole 7, la devise en
allemand est toujours inscrite sur le mur : "Je größer
die Wachsamkeit, desto sicherer das Voranschreitem" ("Plus la
vigilance est grande, plus le progrès est
sûr").
- Après que l'écluse bétonnée soit
restée remplie de décombres de construction pendant
longtemps, le toit est maintenant ouvert au public. Dans
l'écluse, le sous-marin français S-637 "Espadon"
peut être visité.
[1] Bulletin du
ciment 1942 (© www.e-periodica.ch)
Traduit librement de l'ouvrage "Die deutschen Ubootbunker und
Bunkerwerften" de Sönke Neitzel chez Bernard & Graefe
Verlag
